五月的濟南,綠意盎然,一場供暖管網的“大換血”工程正在中心城區全面鋪開。
在2024-2025供暖季結束后,濟南能源集團所屬熱力集團便立即啟動"停暖即開工"攻堅行動,80個老舊小區同步啟動管網改造,覆蓋供暖面積達200萬平方米。目前,這項承載著40萬居民溫暖期待的民生工程,正以"全城多點作戰"的態勢,推動城市基礎設施升級改造。
積極回應民生訴求
供熱“硬件”全面升級

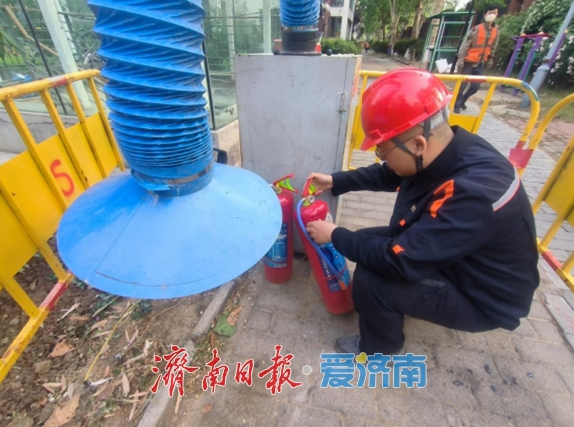

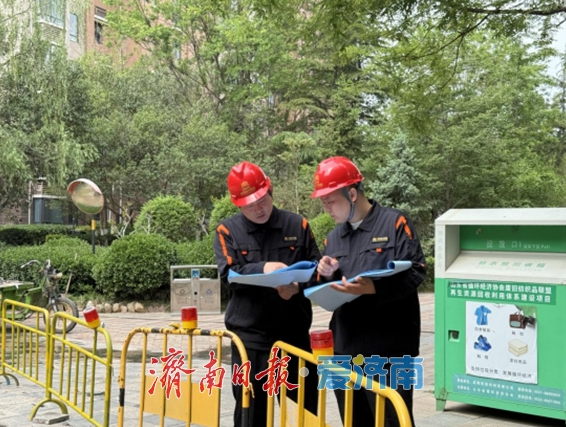

5月1日早上7點,記者來到名士豪庭小區,此時施工人員已投入緊張作業。外出晨練的居民或駐足觀看,或低聲交流。在施工現場警戒線外,居民王大爺望著整齊碼放的新閥門、平衡閥等配件,眼中流露出期盼的神情:“去年采暖季,家里管道出現過漏水現象,這次改造了,明年供暖季肯定更舒心了!”
這樣的場景,正在濟南中心城區多點同時上演。根據《2025年民生實事項目專項監督工作實施方案》及市住建局部署,濟南熱力集團對歷城、歷下、市中、槐蔭、天橋五區80個小區(換熱站)啟動“停暖即開工”改造工程。涉及更換約10公里二次管網、3.1萬個閥門附件,包括老舊閥門、排氣閥、平衡閥等。
“80個小區改造同步推進,不分先后批次,這在近幾年濟南供暖改造中算較多的一次了。”濟南熱力生產管理部副經理關銳介紹。在制錦市片區,施工人員正對腐蝕嚴重的管網進行切割更換;御景城小區內,新裝入戶裝置已到位,即將投入安裝。“此次改造不僅是對供熱‘硬件’的全面升級,更是對民生訴求的積極回應。”關銳說。
預計9月底全面完工
高效推進力爭零擾民
民生溫度,體現在精細化治理中。關銳介紹,在推進供暖管網改造工程時,濟南熱力集團始終將最大限度減少對居民生活的影響放在首位。
